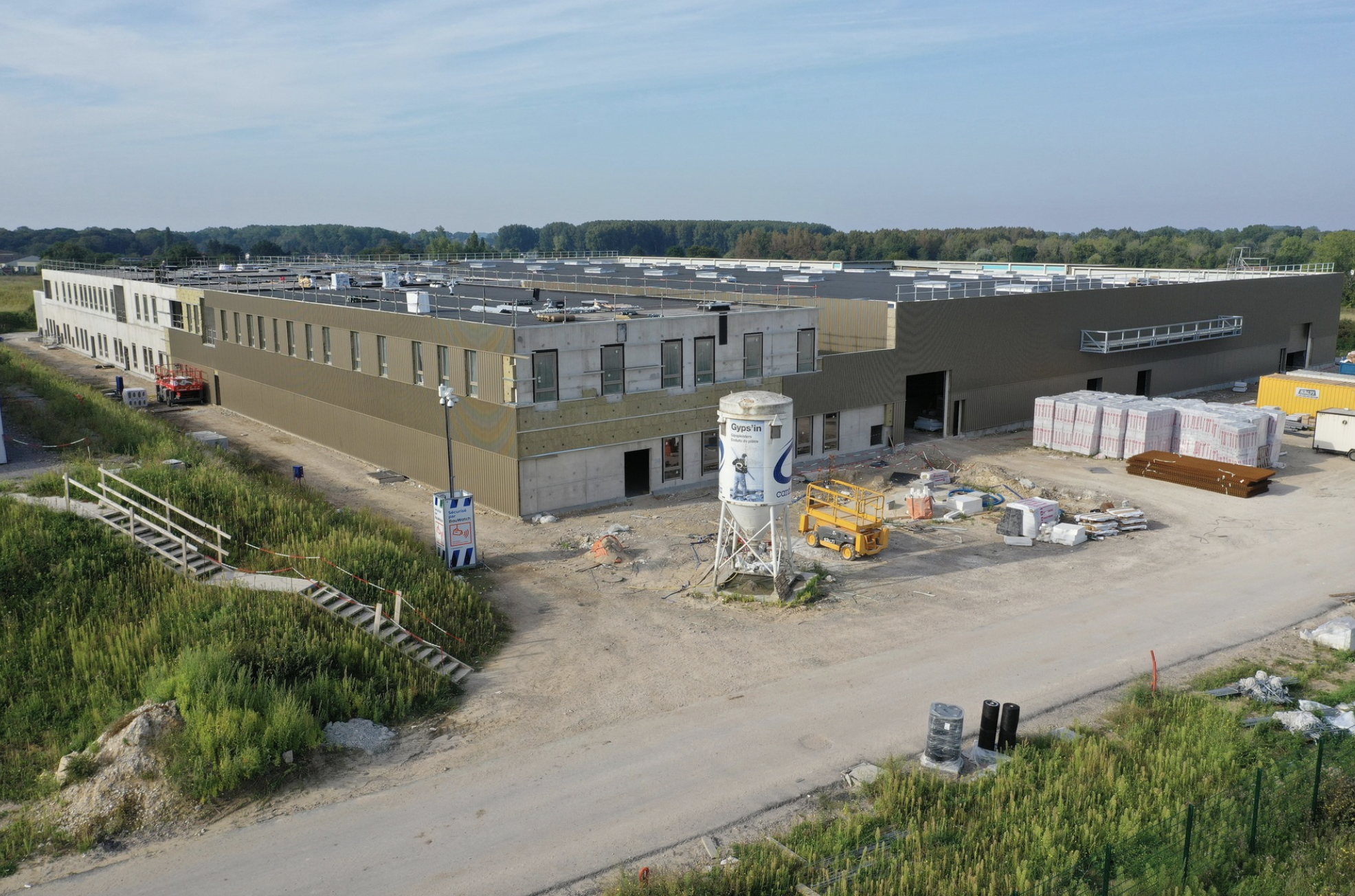

La nouvelle usine est désormais hors d’eau, hors d’air et le planning prévu est toujours d’actualité!
Côté extérieur, le toit est terminé, les fenêtres sont posées et le bardage sera finalisé entièrement d’ici 2 semaines.
Concernant l’électricité, elle est installée à 80% et la plomberie a bien avancé également (50% à ce jour).
La dalle de béton du bâtiment côté bureaux est en cours (75% d’avancement) tandis que la dalle de la partie atelier vient de commencer.
